乔治戴维斯溪鱼通道涵洞项目

Senior Stormwater Engineer

Toby Coenen
(425) 295 0567
photo of person in rubber boots stepping into sandy sediment pool edged by rock wall

概述

背景

公共工程部于 2018 年启动了 George Davis Creek 项目,以解决溪流靠近东湖 Sammamish Parkway 的老化排水系统问题。居民和工作人员发现了多个问题,包括:

  • East Lake Sammamish Regional Trail 和 Parkway 附近的周期性洪水。
  • 每年进行昂贵的维护,以清除排水系统中的河流沉积物。
  • 当系统接近其预测生命周期结束时,需要更换。
  • 迁徙的 kokanee 鲑鱼和其他本地鱼类的鱼类通道存在多重障碍。

2019 年,该市确定了用明流取代现有排水系统的首选方案。项目走廊将从 Sammamish 湖向东 900 英尺延伸到 George Davis Creek 流经未受干扰的峡谷的点。

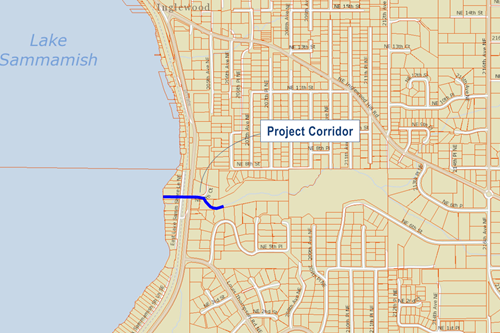

位置

Design Focus

Project design is governed by the State Hydraulic Code (WAC 220-660) which requires any drainage improvements in a stream to consider passage for both resident and migratory fish. In response to these rules, project designers have devoted significant attention to ensuring the proposed improvements remove existing fish passage barriers.

A schematic map of the existing barriers illustrates the extent of the work needed to connect Lake Sammamish to the high quality stream habitat located 900 feet east of the lake. The proposed stream will eliminate these barriers and reestablish the stream through the developed lakeside corridor around East Lake Sammamish Parkway.

伙伴 关系

该项目的成功反映了与多个区域团体和更广泛的社区的合作。以下组织为该项目提供了重要支持:

金县自然资源和公园部仍然是该项目的重要合作伙伴。 East Lake Sammamish Regional Trail 的最终改进要求该县更换通往 George Davis Creek 的涵洞。 此外,King County 将更换 East Lake Sammamish Shore Lane NE 下方的涵洞。

红鲑鱼

萨马米什湖是 kokanee 鲑鱼种群的家园。这种红鲑鱼的变体不会迁移到海洋,而是在淡水湖中度过成年生活。萨马米什湖特有的 kokanee 种群仍然受到不断变化的湖泊条件、产卵溪流减少、入侵性捕食性鱼类和其他压力的威胁。

Kokanee 工作组 (KWG) 成立于 2007 年,旨在防止这种本地 kokanee 种群灭绝并改善其健康状况。通过《 恢复和改善 Sammamish Lake Kokanee 支流蓝图》,KWG 认识到历史上的产卵溪流对 kokanee 生存的价值。该项目旨在实现这一目标。

除了在现在不存在的地方创造 900 英尺的潜在产卵栖息地外,该项目还将提供畅通无阻地进入项目走廊上游额外 2,000 英尺的高质量溪流。

项目交付

附表

该项目暂停了大约三年以解决法律挑战,关键里程碑包括:

2018 年 5 月 市政府向合格的顾问请求提案 (RFP)
2018 年 7 月 该市将初步设计(第一阶段)合同授予 PBS
2019 年春季 在公众宣传、利益相关者会议、数据审查和初步设计之后;第一阶段以确定首选替代方案结束
2019 年 3 月 该市收购物业以在 Shore Lane 和 Lake Sammamish 之间建造明流
2019 年 6 月 该市将许可和最终设计(第 2 阶段)合同授予 PBS
2019 年秋季 - 2021 年秋季 初步工程设计、岩土工程勘察、财产评估
2022-2024 项目已暂停
2025 最终设计,获得地役权并获得许可证
2026 年 2 月 刊登施工投标广告
2026 年 6 月 开始施工
2026 年第 4 季度 施工基本完工
2027 年第 2 季度 施工最终完成

资金

初步设计工作花费了 90,000 美元。最终设计成本估计总计约为 $1M。 最新的施工估价为 $4.2M。 物业收购工作与设计过程同时进行。

Sammamish 之前支付了 $4M 的房产,以重建 Lake Sammamish 和 Shore Lane 之间的溪流。 大约 65% 的购买价格由赠款资助。

拨款

George Davis Creek 项目通过各种赠款计划获得了广泛的财政支持。主要合作伙伴包括:

  • 金县自然资源和公园部
    该县的土地保护计划主要通过 Conservation Futures 赠款计划获得支持。Sammamish 收到了 2,000,000 美元的赠款,以帮助购买该项目所需的财产。
  • 金县防洪区
    Sammamish 通过次区域机会基金获得年度拨款。项目分配总额待定。
  • 金县防洪区
    该学区还通过 Flood Reduction Grant Program 分配资金。本市根据该计划申请了赠款,奖励将于 2025 年第 4 季度公布。
  • Brian Abbott 鱼障去除板
    Sammamish 获得了 $722,350 的设计费用补助金,并申请了额外的 $4.4M 用于建设。2025 年第 3 季度宣布资助金
  • 华盛顿州商务部
    Sammamish 从该商业计划中获得了 504,700 美元的直接资本拨款。资金专门用于建设。

所有其他项目费用将从该市的雨水资本计划中支付,该计划由地表水费资助。
