2026年路面覆盖项目

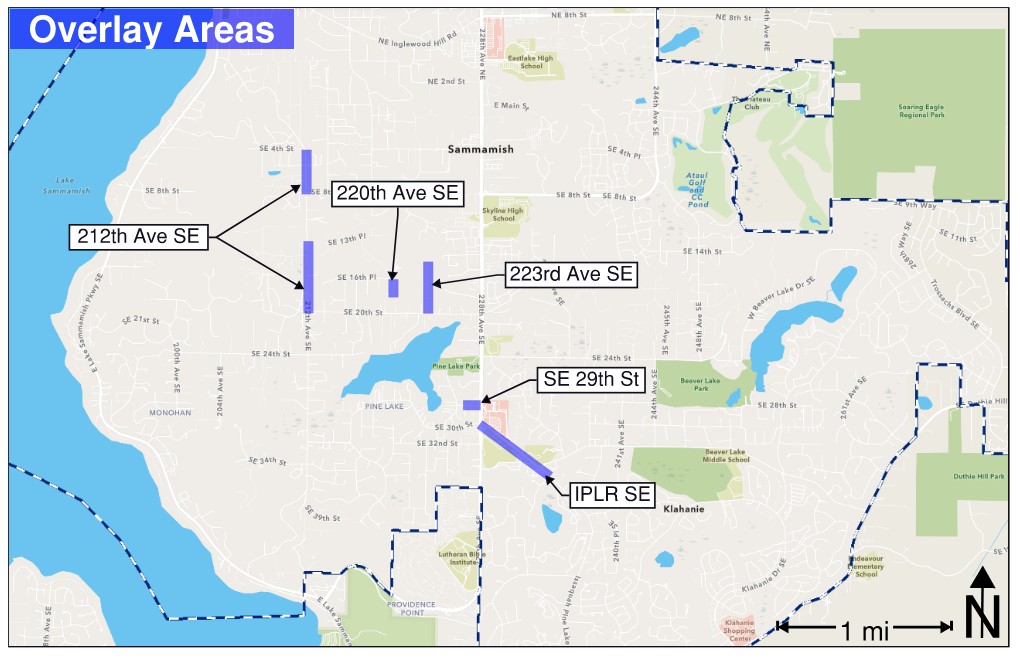

Vicinity Map of Pine Lake

施工进度

施工于 2026年8月3日开始,预计持续至 2026年10月19日。时间表高度依赖天气,随着施工进展可能会有所调整。

主要预期活动包括:

  • 初步场地准备、降低公用设施以及混凝土和路面修复:

    • 8月3日至25日

  • Issaquah-Pine Lake Road SE 夜班:

    • 沥青铺装:已完成
    • 公用事业调整:8月27日至31日
  • 212大道东南、东南8街、223大道东南和东南29街:

    • 铺面施工:8月26日–9月1日

    • 东南29街沥青铺装:8月27日至30日

    • 212大道东南和东南8街的规划计划于8月27日至28日进行,随后于下周铺设沥青。
    • 223大道东南的铺设工程已完成。
  • 公用设施调整、路面标记、标识和交通环线工作:

    • 演出持续至10月19日

随着施工进展,后续时间表更新将陆续公布。



更新 2026年8月27日:


项目概要

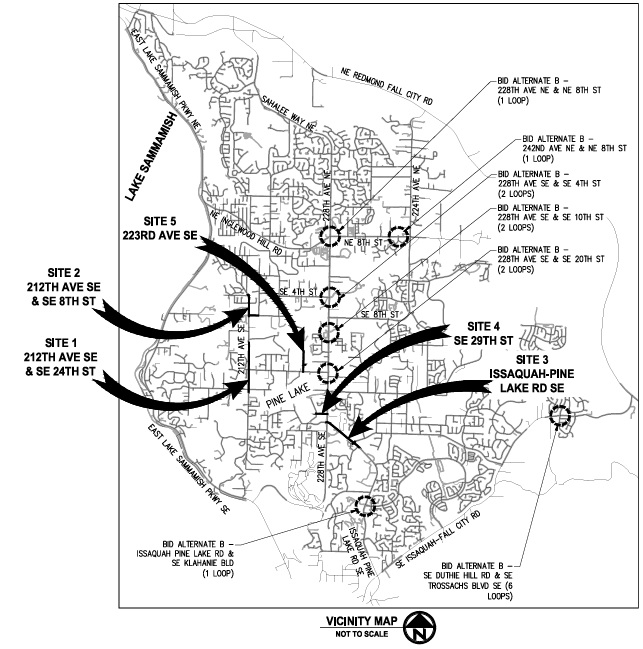

萨马米什市2026年叠加项目将对全市四条街道的人行道进行重铺:

  • 212大道东南:从东南24街到东南十四街,以及东南8街到东南第四街
  • 伊萨夸-松湖路东南:从228大道 东南至234大道 东南
  • 东南29街:从228大道东南到226大道东南
  • 223大道东南:从东南20街到道路北端

主要工作包括拆除现有沥青表层、基底修复、铺设新的热混合沥青路面以及安装新的道路标记。相邻的人行道坡道也将升级以符合美国残疾人法案(ADA)标准。

该项目是萨马米什市路面管理项目的一部分,该项目提供道路的重大维护。维护工作包括街道覆盖、路面修复、路缘和人行道修复以及适当的美国残疾人协会(ADA)改造工作。铺装覆盖项目还替换了交通信号灯的路面标记和车辆检测环。欲了解更多关于路面管理项目的信息,请访问以下链接。

https://www.sammamish.us/projects/pavement-management


时间光辉计划

以下时间表为大致时间表,可能会有所调整。请继续关注项目网站以获取最新进展。



里程碑

预计日期

项目启动

2026年1月

设计

2026年2月至5月

招标与合同谈判

2026年5月至6月

施工前

2026年8月

建设

2026年8月至10月

项目结案

2026年第四季度
